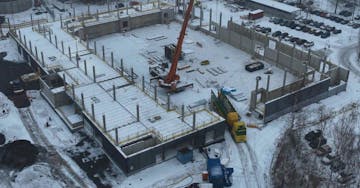

Havainnekuva Hyvinkää Areenasta

2954 Työmaan tiedotteet

Lue tuoreimmat uutiset työmaalta Hyvinkää Areena

21.11.2025

Viikon tapahtumia
1 krs seinien ja katon asennustyöt jatkuvat. Maanrakennustyöt ovat vielä käynnissä. Rakennuksen lämmittämiseen kerroksittain/lohkoittain on valmistauduttu ja kaukolämpöön on liitetty lämpökontti, jonka kautta rakennusaikainen lämmitys toteutetaan.

Tulevaa
Elementtiasennus jatkuu 2. krs seinien asentamisella. Talotekniikan asennustöitä aloitetaan valmistelemaan alapohjassa.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.
Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön
Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin. Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään. Nyt syksyn edetessä ja valon vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

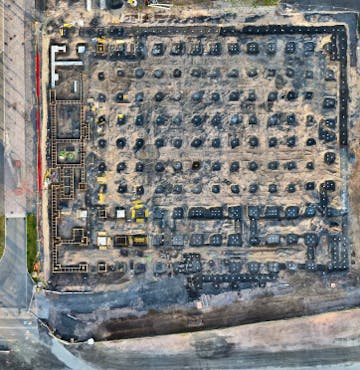

Dronekuvaa työmaalta 20.11.2025
13.11.2025

Viikon tapahtumia

1. kerroksen seinien ja katon asennustyöt jatkuvat. Maanrakennustyöt ovat vielä käynnissä. Aukkoja on
ensimmäisen kerroksen osalta suojattu ja rakennuksen lämmittämiseen kerroksittain/lohkoittain
valmistaudutaan.

Tulevaa

Elementtiasennus jatkuu ja maanrakennustyöt alkavat olla loppusuoralla. Talotekniikan asennustöitä
aloitetaan valmistelemaan alapohjassa.

Työskentelyajat työmaalla meluavien töiden osalta:

arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin.

Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään.

Nyt syksyn edetessä ja valon vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

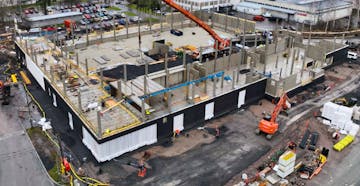

Dronekuvaa Hyvinkää Areenan työmaalta 13.11.2025
Dronekuvaa Hyvinkää Areenan työmaalta 13.11.2025
07.11.2025

Viikon tapahtumia
1 krs seinien asennus jatkuu ja ensimmäisen lohkon 1 krs katon asennus on käynnissä. Maanrakennustyöt
ovat vielä käynnissä.

Tulevaa
Elementtiasennus ja maanrakennustyöt jatkuvat.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.
Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön
Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin.
Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään. Nyt syksyn edetessä ja valon
vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

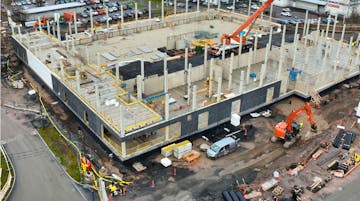

Dronekuvaa työmaalta 6.11.2025
30.10.2025

Viikon tapahtumia

Elementtiasennus ja maanrakennustyöt jatkuvat. Porraselementtejä on asennettu.

Tulevaa

Elementtiasennus ja maanrakennustyöt jatkuvat. Ensi viikolla päästään asentamaan 1 kerroksen kattoa.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin.
Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään. Nyt syksyn edetessä ja valon vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

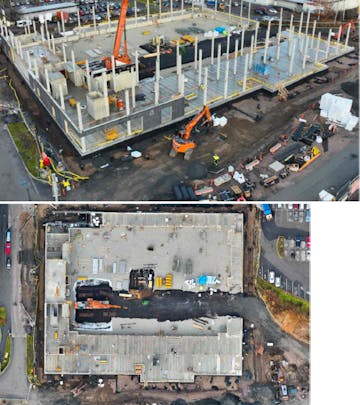

Dronekuvaa Hyvinkää Areenan työmaalta 30.10.2025
Dronekuvaa Hyvinkää Areenan työmaalta 30.10.2025
23.10.2025

Viikon tapahtumia
Tällä viikolla on päästy asentamaan 1 krs ulkoseiniä ja elementtien graafista pintaa pääsee jo ihastelemaan.

Tulevaa
Elementtien asennus ja maanrakennustyöt jatkuvat

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.
Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön
Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin. Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään. Nyt syksyn edetessä ja valon vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

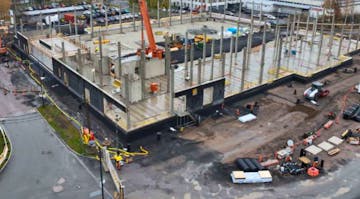

Dronekuvaa työmaalta 23.10.2025

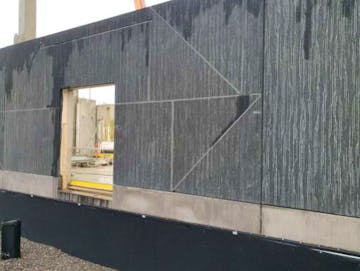

1 krs ulkoseinäelementin graafista pintaa
15.10.2025

Viikon tapahtumia

Elementtiasennus ja maanrakennustyöt jatkuvat. Kenkätehtaankatu on poikki sprinkler-liittymän kaivuutyön takia, työ jatkuu ensi viikolle.

Tulevaa

Ensi viikolla päästään asentamaan 1 krs. seinäelementtejä.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin.

Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään.

Nyt syksyn edetessä ja valon vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

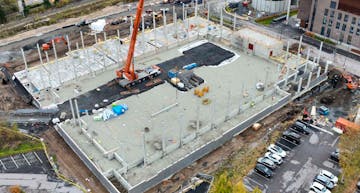

Dronekuvaa Hyvinkää Areenan työmaalta 15.10.2025
Dronekuvaa Hyvinkää Areenan työmaalta 15.10.2025
10.10.2025

Viikon tapahtumia
Elementtiasennus etenee ja maanrakennustyöt jatkuvat. Ensimmäiset holvin saumavalut on valettu tällä
viikolla. Rakennuksen runko nostetaan mobiilinosturilla Areenan hallin kohdalta ylös asti kiertäen kerros
kerrallaan. Myös Areenan kaukolämpölinjan rakennustyöt on aloitettu Kaupungin toimesta.

Tulevaa
Ensi viikko asennetaan vielä alapohjan rakenteita, mutta sitten päästäänkin jo 1krs seinien asennukseen ja
aletaan näkemään jo maistiaisia tulevasta julkisivusta.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.
Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön
Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin.
Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään. Nyt syksyn edetessä ja valon
vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

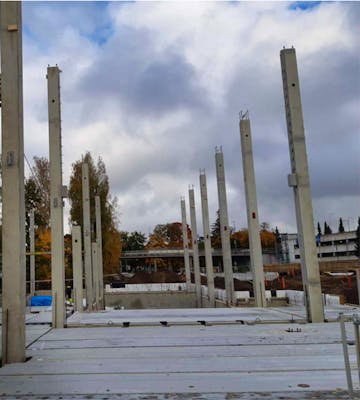

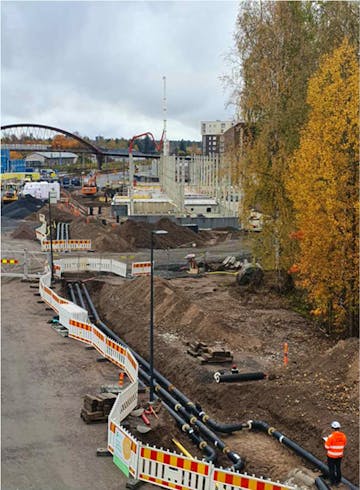

Kaukolämpölinjan rakentaminen käynnissä
Alapohjan onteloiden asennus käynnissä
02.10.2025

Viikon tapahtumia

Elementtiasennus etenee ja maanrakennustyöt jatkuvat.

Työmaan etenemistä voi nyt seurata myös Raksakameran kautta.

Tulevaa

Elementtiasennus jatkuu ensi kevään puolelle. Maanrakennustyöt jatkuvat.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin.

Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään. Nyt syksyn edetessä ja valon vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

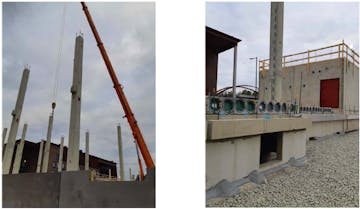

Kuvia Hyvinkää Areenan työmaalta / viikko 40
Kuvia Hyvinkää Areenan työmaalta / viikko 40
26.09.2025

Viikon tapahtumia

Elementtiasennus on päästy aloittamaan tiistaina pilarien asennuksella. Maanrakennus on jatkunut putkitus- ja täyttötöillä.

Tulevaa

Elementtiasennus jatkuu ensi kevään puolelle. Maanrakennustyöt jatkuvat sokkelin ulkopuolisilla töillä alapohjan onteloiden asennuksen ja valujen jälkeen.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin.

Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään.

Nyt syksyn edetessä ja valon vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

Työmaakamera

Hankkeella nyt toiminnassa Raksakamera, josta voi seurata työmaan toimintaa.

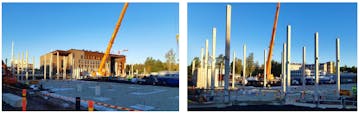

Hyvinkää Areenan elementtiasennus aloitettu 23.9.2025
Hyvinkää Areenan elementtiasennus aloitettu 23.9.2025
18.09.2025

Maanrakennus on jatkunut putkitus- ja täyttötöillä. Väestönsuojan elementit on asennettu.

Viime viikon perjantaina Hyvinkään Kaupunki järjesti kaupunkilaisille avoimen Hyvinkää Graffititapahtuman,
jolla startattiin työmaa-aidan koristelu. Työmaa-aitaan onkin ilmaantunut erilaisia taideteoksia ja jokaisella on mahdollisuus tulla taiteilemaan. Toivotaan, että maalaukset pysyvät vaneriaidassa, eikä muuta ympäristöä sotketa.

Tulevaa

Rakennuksen elementtiasennus alkaa

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin.

Elementtiasennuksen alkaessa työmaan raskas liikenne tulee lisääntymään. Nyt syksyn edetessä ja valon
vähentyessä pyydämme erityistä varovaisuutta alueella liikkujilta.

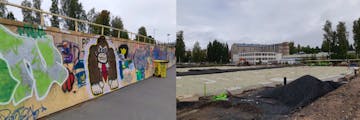

Työmaa-aidan taideteoksia ja yleiskuvaa työmaalta 18.9.2025
Työmaa-aidan taideteoksia ja yleiskuvaa työmaalta 18.9.2025
12.09.2025

Viikon tapahtumia
Perustustöiden osalta viimeiset valut saatiin tällä viikolla valettua. Maanrakennus jatkunut putkitus ja
täyttötöillä.

Tulevaa
Väestönsuojan elementtiasennus alkaa ensi viikolla.

Työskentelyajat työmaalla meluavien töiden osalta: arkisin klo 7–18.

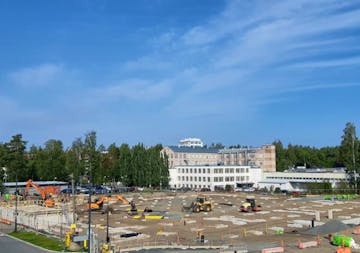

  Yleiskuvaa työmaalta 11.9.2025

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön
Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin. Pyydämme kaikilta tarkkaavaisuutta alueella liikkuessa. Väestönsuojan pystytystä varten tarvitsemme autonosturin, joka tullaan sijoittamaan Kenkätehtaankadun puoleiseen päätyyn. Joudumme katkaisemaan väliaikaisesti henkilöautoliikenteen Kenkätehtaankadulla. Katu on suljettu perjantaista 12.9.2025 lähtien noin viikon ajaksi.

05.09.2025

Viikon tapahtumia

Perustustyöt etenevät aikataulussa ja suurin osa perustuksista on jo valettu. Maanrakennustyöt jatkuvat putkitus- ja täyttötöillä.

Tulevaa

Perustustyöt jatkuvat vielä. Väestönsuojan elementtiasennus alkaa viikolla 38 ja sokkelielementtien asennus viikolla 39.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin. Pyydämme kaikilta tarkkaavaisuutta alueella liikkuessa.

Dronekuvaa työmaalta 4.9.2025
Dronekuvaa työmaalta 4.9.2025
29.08.2025

Viikon tapahtumia

Perustustöissä on päästy noin puoleen väliin ja töissä on päästy etenemään aikataulussa. Maanrakennustyöt jatkuvat putkitus- ja täyttötöillä. Väestönsuojan paikallavalunostot valetaan perjantaina.

Torstaina pidetään hankkeen virallinen peruskivenmuuraus-tilaisuus. Tilaisuudessa valetaan rakennuksen pohjaan jätettävä ”antura”, jonka sisälle ns. aikakapseli osittain upotetaan. Aikakapseliin säilötään muistoja tuleville sukupolville.

Tulevaa

Perustustyöt jatkuvat syyskuun loppuun. Väestönsuojan lattian täyttö- ja putkitustyöt alkavat ensi viikolla, jonka jälkeen päästään lattian raudoitus- ja valutöihin. Väestönsuojan elementtiasennus alkaa vk38 ja sokkelielementtien asennus vk39.

Työskentelyajat työmaalla meluavien töiden osalta: arkisin klo 7–18. Poikkeavista työajoista tiedotetaan erikseen tarvittaessa. Vaikutukset ympäristöön Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin. Pyydämme kaikilta tarkkaavaisuutta alueella liikkuessa.

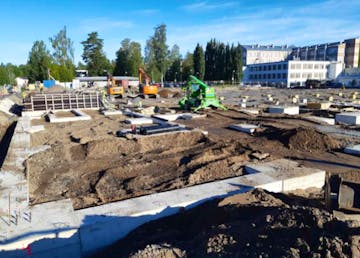

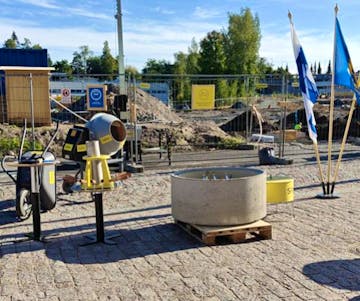

Yleiskuvaa työmaalta 28.8.2025
Valmistautumista peruskiven muuraustilaisuuteen
21.08.2025

Viikon tapahtumia

Perustusten valutyöt jatkuvat ja töissä on päästy etenemään aikataulussa.

Tulevaa

Maanrakennustyöt jatkuvat ensimmäisten valujen jälkeen perustäytöillä. Perustustyöt jatkuvat syyskuun loppuun. Väestönsuojan elementtiasennus alkaa vk38.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin. Pyydämme kaikilta tarkkaavaisuutta alueella liikkuessa.

Työmaa-aita on nyt siirretty kevyen liikenteen väylän reunaan asti alueen turvallisuuden parantamiseksi.

Dronekuva Hyvinkää Areenan työmaalta
Dronekuva Hyvinkää Areenan työmaalta

Valutyöt käynnissä
Valutyöt käynnissä
18.08.2025

Viikon tapahtumia

Perustustöiden osalta on päästy ensimmäisten valutöiden pariin ja hankkeelle valetaan perjantaina ensimmäiset anturat.

Tulevaa

Maanrakennustyöt jatkuvat edelleen ja perustustyöt jatkuvat syyskuun loppuun. Elementtiasennus alkaa syyskuun aikana.

Työskentelyajat työmaalla meluavien töiden osalta:
arkisin klo 7-18.
Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin. Pyydämme kaikki noudattamaan paikalla olevia opasteita.

Työmaan toimisto- ja sosiaalitilojen aitaa on siirretty turvallisuussyistä. Myös varsinaista työmaata rajaavaa aitaa siirretään kevyen liikenteen väylän reunaan asti alueen turvallisuuden parantamiseksi.

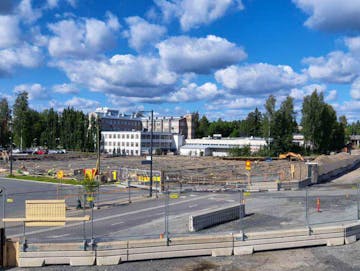

Hyvinkää Areenan työmaa - viikko 33
Hyvinkää Areenan työmaa / vko 33
07.08.2025

Viikon tapahtumia

Työmaan paalutustyöt on saatu päätökseen vk 31 ja perustustyöt ovat päässeet alkamaan vk 32.
Ensimmäiset perustusten betonointityöt saadaan alkuun vk 33 aikana.

Tulevaa

Maanrakennus työt jatkuvat edelleen ja perustustyöt jatkuvat syyskuun loppuun.
Elementtiasennus alkaa syyskuun aikana.

Työskentelyajat työmaalla meluavien töiden osalta:

arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin. Pyydämme kaikkia noudattamaan paikalla olevia opasteita.

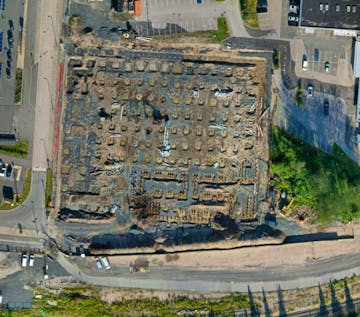

Hyvinkää Areenan työmaa-alue dronella kuvattuna
Hyvinkää Areenan työmaa-alue dronella kuvattuna
03.07.2025

SRV toteuttaa Hyvinkää Areenan rakentamisen – uuden monitoimiareenan tilat muuntautuvat harrastustoiminnasta kansainvälisen tason tapahtumien ja elämysten näyttämöksi

Hanke toteutetaan yhteistoiminnallisena projektinjohtourakkana. Kyseessä on Hyvinkään kaupungin ja Laurea-ammattikorkeakoulun yhteishanke.

Työmaan rakennustyöt käynnistyivät kesäkuussa 2025 ja uusi monitoimiareena valmistuu arviolta alkuvuodesta 2027.

Viikon tapahtumia

Hyvinkää Areena -hanke on käynnistetty ja työmaatoiminta aloitettu. Rakennustyömaa on aidattu sekä rakennustyömaan toimisto- ja sosiaalitilat on pystytetty.

Rakentamisvaihe on aloitettu maanrakennustöillä ja tällä hetkellä alueella on käynnissä pilaantuneen maan poisto.

Tulevaa

Maanrakennustyöt tulevat jatkumaan syksyyn.

Tulevana työvaiheena alkaa lyöntipaalutus arviolta viikoilla 28-29. Lyöntipaalutuksen kesto on arviolta noin kuukauden.

Perustustyöt päästään aloittamaan elokuun alkupuolella.

Työskentelyajat työmaalla meluavien töiden osalta:

arkisin klo 7–18.

Poikkeavista työajoista tiedotetaan erikseen tarvittaessa.

Vaikutukset ympäristöön

Työmaan keskeisen sijainnin takia turvallisuuteen kiinnitetään paljon huomioita. Työmaan läheisyydessä kulkiessa on kuitenkin hyvä noudattaa erityistä varovaisuutta.

Liikennejärjestelyt ja työmaan aitaus vaikuttavat alueen kulkureitteihin. Pyydämme kaikkia noudattamaan paikalla olevia opasteita.

Työmaasta koituu jonkin verran melu- ja/tai tärinähaittaa lähikiinteistöissä työskenteleville, asioiville sekä asuville. Pahoittelemme häiriötä. Töiden vaikutuksia mitataan ja seurataan melu- ja tärinämittauksin. Lähikiinteistöt on kartoitettu ennen töiden aloittamista.

Pyrimme tekemään kaikki työt niin, että niistä aiheutuu mahdollisimman vähän haittaa ympäristölle ja naapurustolle. Tiedotamme lähiympäristölle tärkeimmistä muutoksista ja poikkeamista.

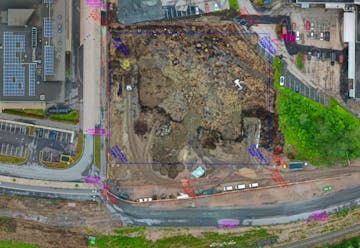

Työmaa-alue dronella kuvattuna
Työmaa-alue dronella kuvattuna

Ota yhteyttä

SRV elämäsi rakentaja

Henna Korpela

Teknisen toimiston päällikkö

SRV elämäsi rakentaja

Mikko Muikkula

Työmaapäällikkö

SRV elämäsi rakentaja

Mikko Nykänen

Projektipäällikkö

SRV elämäsi rakentaja

Sami Sairanen

Projektijohtaja
