3197 Työmaan tiedotteet

Lue tuoreimmat uutiset työmaalta Nissnikun monitoimijatalo

12.12.2025

Työmaan tilanne ja alkavat työt:

Torninosturi on pystytetty ja ensimmäiset betonielementit asennetaan viikolla 51 (15.12. alkava viikko).

Nauha-antureiden sekä väestönsuojan muotti-, raudoitus- ja valutyöt ovat käynnissä ja jatkuvat vuodenvaihteen yli.

Väestönsuojan alapohjan talotekniikan asennukset alkavat viikolla 51.

Rakennuspohjien maanrakennustyöt ovat käynnissä ja etenevät muiden vaiheiden rinnalla.

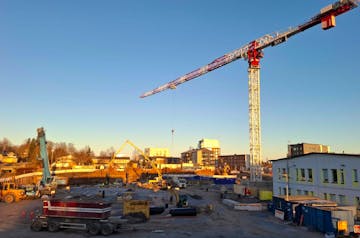

Kuva Nissnikun työmaalta / viikko 50
Kuva Nissnikun työmaalta
05.12.2025

Työmaan tilanne ja alkavat työt:

Anturoiden ja paikallavalettavien sokkeleiden muotti-, raudoitus- ja betonointityöt ovat käynnissä ja jatkuvat tulevilla viikoilla. Työmaan torninosturin pystytys jatkuu vk 50.

Vk 51 aloitetaan sokkelielementtien ja alapohjan talotekniikan asennukset. Rakennuspohjien maanrakennustyöt jatkuvat.

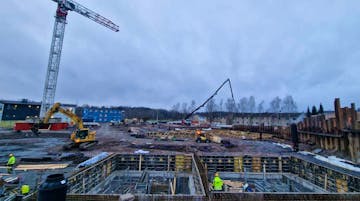

Nissniku 5.12.2025
28.11.2025

Työmaan tilanne ja alkavat työt:

Torninosturin perustukset on valmistuneet ja torninosturi pystytetään ensi viikolla. Nauha-anturoiden
muotti- ja raudoitustyöt ovat käynnissä.

Anturoiden betonivalut alkavat viikolla 49.

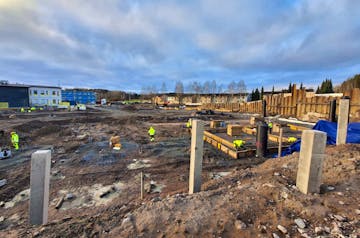

Kuva Nissnikun työmaalta / viikko 48
Kuva Nissnikun työmaalta / viikko 48
21.11.2025

Työmaan tilanne ja alkavat työt:

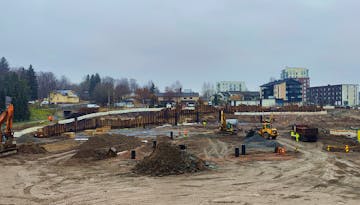

Torninosturin perustusten muottityöt on käynnissä. Salaoja-asennukset, rakennuspohjan täyttötyöt sekä paalujen katkaisutyöt ovat käynnissä ja jatkuvat tulevilla viikoilla.

Torninosturin perusten betonivalu on vk 48.
Paikallavalettavien nauha-anturoiden muottityöt alkavat vk 48.
Torninosturi pystytetään vk 49.


Työmaan päivystyspuhelin, p. 040 161 6267
Kirkkonummen työmaasivut: kirkkonummi.fi/nissniku-talo

14.11.2025

Työmaan tilanne ja alkavat työt:

Paalutus, salaoja-asennukset, rakennuspohjan täyttötyöt sekä paalujen katkaisutyöt ovat käynnissä ja
jatkuvat tulevilla viikoilla. Torninosturin perustustyöt ovat valmistuneet.

Torninosturin perustuksien muottityöt alkavat viikolla 47.
Paikallavalettavien nauha-anturoiden muottityöt alkavat viikolla 48.
Torninosturi pystytetään viikolla 49.

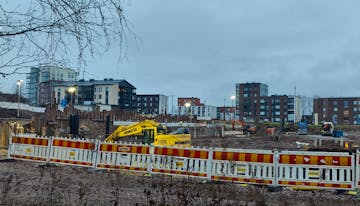

Kuva Nissnikun työmaalta / viikko 46
Kuva Nissnikun työmaalta /
viikko 46
07.11.2025

Työmaan tilanne ja alkavat työt:

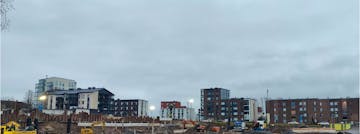

Paalutus, salaoja-asennukset, sekä paalujen katkaisutyöt ovat käynnissä ja jatkuvat tulevilla viikoilla. Lisäksi työmaalla aloitetaan rakennuspohjan täyttötyöt.

Torninosturin perustustyöt alkavat vk 46 (10.11.), joiden ajaksi työmaa-aluetta laajennetaan siirtokoulun luoteisnurkalta koulun pihalle.
Paikallavalettavien nauha-anturoiden muottityöt alkavat vk 48. Torninosturi pystytetään vk 49.

31.10.2025

Työmaan tilanne ja alkavat työt:

Louhintatyöt ovat valmistuneet.

Lyöntipaalujen, porapaalujen ja maalämpökaivojen porausten työt ovat käynnissä ja jatkuvat tulevilla
viikoilla. Lisäksi työmaalla on käynnissä paalujen katkaisut sekä salaojien kaivuut.

Torninosturin perustustyöt alkavat vk 46 (10.11.), joiden ajaksi työmaa-aluetta laajennetaan siirtokoulun
luoteisnurkalta koulun pihalle.

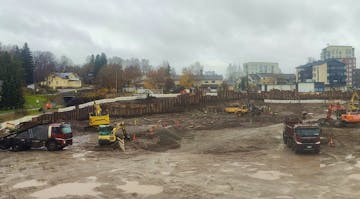

Nissnikun monitoimitalon työmaa 31.10.2025
Nissnikun monitoimijatalon työmaa 31.10.2025
20.10.2025

Nissnikun koulun louhinta ja porakaivojen poraus


Nissniku-talon työmaalla alkaa louhintatyöt, työ tehdään räjäyttämällä. Louhintatöitä tehdään arkisin klo 7.00–19.00 välisenä aikana. Räjäytyksiä ei tehdä oppilaiden välituntien tai siirtymäaikojen aikana.

Louhintatyöt pyritään saamaan päätökseen joulukuun aikana, mutta lopullinen louhintamäärä ja aikataulu tarkentuu työn edetessä, kalliopintojen laajuuden selvitessä.

Maalämpökaivojen poraustyöt aloitetaan syksyn aikana. Ensimmäiset poraukset suoritetaan viikolla 42 syysloman aikana väistökoulun piha-alueelle.  Porausta tehdään meluluvan mukaisesti arkisin klo 7.00–22.00 ja lauantaisin klo 8.00–21.00.

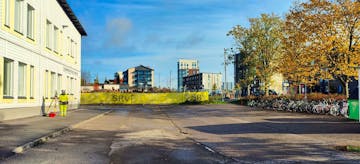

Nissniku-talon työmaa 17.10.2025

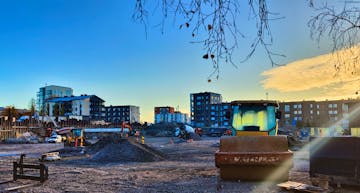

20.10.2025

Työmaan tilanne:
Koulun pihan maalämpökaivojen poraukset ovat valmistuneet. Poraukset jatkuvat työmaa-alueen sisäpuolella. Paalutustyöt alkavat vk 43 (20.10. - ).

Louhintatöiden valmistelut jatkuvat. Räjäytyksien ajaksi liikenteenohjaajat pysäyttävät liikennettä Masalantien ja Sepänkyläntien risteysalueella tarvittavilta osin. Pysäytykset ovat lyhyitä.

Työajat ovat arkisin klo 07:00 – 18:00. Pahoittelemme työvaiheista aiheutuvaa melua ja häiriötä.

Työmaa 20.10.2025
02.10.2025

Nissniku-talolle on myönnetty rakentamislupa

Kirkkonummen Masalaan nouseva uusi Nissniku-talo on saanut rakentamisluvan. Rakentamisluvan myöntämisen myötä uuden Nissniku-talon varsinaiset rakennustyöt voidaan aloittaa. Nissnikun vanha koulu on purettu kesän 2025 aikana. Valmiisiin tiloihin päästään muuttamaan arviolta vuonna 2028. Valmistuessaan monitoimijatalo tuo Masalaan saman katon alle kunnan sivistyksen ja vapaa-ajan palveluja.

Masalan alueelle monikäyttöinen puurakennus elinkaarihankkeena

Nissnikun tulevassa monitoimijatalossa toimivat rinnakkain Nissnikun yhtenäiskoulun luokat 1–9, Masalan kirjasto sekä Masalan nuorisotila.  Tilat suunnitellaan tukemaan yhteistyötä ja vuorovaikutusta.

Nissniku-talo toteutetaan elinkaarihankkeena ja sen toteuttajaksi valittiin tammikuussa 2025 SRV, joka vastaa hankkeen suunnittelusta, rakentamisesta sekä kiinteistön ylläpidosta 20 vuoden ajan elinkaarivastuulla.

“Rakennuksen toteuttaminen elinkaarihankkeena on Kirkkonummella hyväksi havaittu tapa: varmuuden lisäksi elinkaariviisas rakentaminen on kokonaisuudessaan ekologisesta ja ekonomista”, kertoo Kirkkonummen kunnan rakennuttajapäällikkö Hanne Nylund.

Rakennuksen toteuttaminen elinkaarihankkeena on todettu toimivaksi toteutusmuodoksi Kirkkonummella.

”Olemme toteuttaneet useita hankkeita elinkaarimallilla ja tuomme tähänkin hankkeeseen elinkaariviisaan rakentamisen osaamisemme. Nissnikun monitoimijatalo on suunniteltu alusta asti elinkaari huomioiden, jolloin käytön ja ylläpidon avulla saadaan aikaan merkittävää säästöä elinkaarikustannuksissa. 20 vuoden palvelujakson aikana huolehdimme siitä, että kiinteistön arvo säilyy ja käytönaikainen ylläpito on mahdollisimman tehokasta ja optimaalista”, kertoo SRV:n elinkaarirakentamisen johtaja Jani Kuivamäki.

Puurakenteinen monitoimijatalo on puukouluja aiemminkin Suomeen suunnitelleiden arkkitehtitoimisto Arkkitehdit Frondelius+ Keppo+ Salmenperä Oy:n kädenjälkeä.

Korkeat ympäristötavoitteet

Kestävyys Kirkkonummen kuntastrategian yksi keskeisistä päämääristä ja Kirkkonummi on Hinku-kuntana sitoutunut ilmastotavoitteisiin.

Nissniku-talolla onkin korkeat ympäristötavoitteet ja rakennukselle tavoitellaan korkeinta eli 5 tähden Rakennustiedon ympäristöluokitusta. Luokituksessa huomioidaan laajasti rakennuksen kestävyys, hiilijalanjälki ja energiatehokkuus. Rakennukseen toteutetaan maalämpöjärjestelmä, jolla tuotetaan pääosa kiinteistön tarvitsema lämmitysenergia ja kokonaisuudessaan kiinteistön tarvitsema jäähdytysenergia. Ilmanvaihto varustetaan tehokkaalla lämmön talteenotolla. Vesikalusteet ovat vettä säästäviä ja kiinteistö- ja valaistussähköstä 30 % tuotetaan aurinkopaneeleilla.

Toiminnallisuus ja yhteisöllisyys suunnittelun keskiössä

“Nissniku-talosta tulee Masalan alueen kaupunkikuvaa kohottava sekä keskeisiä sivistyksen ja vapaa-ajan palveluita yhteen kokoava talo, josta kuntalaiset voivat olla ylpeitä. Rakennuksen käyttäjälähtöinen suunnittelu on tehty hyvässä hengessä ja yhteistyössä tulevien käyttäjien kanssa”, Nylund kertoo.

Nissniku-taloon tulevien kunnan omien toimijoiden (koulu, kirjasto, nuorisopalvelut) lisäksi tulevien käyttäjien näkemyksiä on kartoitettu esimerkiksi yhdistyksille suunnatulla kyselyllä.

Nissnikun monitoimijatalon onkin tarkoitus palvella käyttäjiään aamusta iltaan ja viikon jokaisena päivänä.

“Suunnittelun keskiössä ovat olleet toiminnallisuus, käytettävyys ja yhteisöllisyys. Tilojen tarkoitus on mahdollistaa laaja kuntalaiskäyttöä myös kouluaikojen puitteissa esimerkiksi kirjaston ja yhteistilojen osalta”, Nylund kertoo.

Ota yhteyttä

Aki Haapakoski

Projektipäällikkö

Markus Seipäjärvi

Työmaapäällikkö
