Lue tuoreimmat uutiset työmaalta Myllypuron terveys- ja hyvinvointikeskuksen laajennus
Aloitamme maanantaina 6.10.2025 hankkeeseen liittyvän väliaikaisen kevyen liikenteen kulkusillan asennuksen Jauhokujan sillan viereen.
Kulkusillan asennustyön takia johdumme sulkemaan Jauhokujan sillan liikenteeltä alla ilmoitettuina öinä tulevien kahden viikon (vko 41 ja Vko 42) aikana.
Jauhokujan silta on suljettu seuraavina ajankohtina, n. klo 23 – 05 välisenä aikana.
VKO 41
-MA-TI 6.-7.10.2025
-KE-TO 8.-9.10.2025
-TO-LA 9.-11.10.2025
VKO 42
-MA-TI 13.-14.10.2025
-TI-KE 14.-15.10.2025
-KE-TO 15.-16.10.2025
Pelastuslaitoksen väliaikainen hyökkäystie on Liikuntamyllyn ja Metropolia kiinteistöjen välissä työn aikana.

Työskentelyajat työmaalla
Meluavat työt (pontitus-, paalutus-, poraus- ja louhintatyöt) meluluvan sallimin työskentelyajoin jatkuvat
tämän hetken arviolta lokakuun loppuun saakka. Työskentely tapahtuu Ma- La klo 07:00 – 22:00 välillä.
(arkipyhinä ei tehdä meluavia töitä)
Viikoilla 39 tulemme tekemään meluluvan alaisia työvaiheita yöaikaan
• vko 39 ke-to sekä to-pe yö, klo 22-06 välisenä aikana
Kuten aiemmin tiedotimme Vko 37 alkaen tulemme myös tekemään muita, ei-melua aiheuttavia yötöitä. Ei-melua
aiheuttavat yötyöt jatkuvat arviolta vko 44 asti. Muutoksista ilmoitetaan erikseen.
Huomioittehan että yötöiden tekeminen saattaa vaikuttaa paikallisesti yöllisiin liikennejärjestelyihin.
Tilanteen vaatiessa, SRV järjestää tarvittavan liikenteenohjauksen.
Yötöinä suoritetaan ainoastaan työvaiheet, joita ei liikenne- turvallisuuden, liikenteen sujuvuuden tai muun
perustellun syyn vuoksi voi tehdä päiväaikaan.
Vaikutukset ympäristöön
Meluavista töistä olemme tehneet ilmoituksen Helsingin kaupungin ympäristöseuranta ja -valvontayksikköön, ja
töiden suorittamisessa noudatamme ympäristöseuranta ja -valvontayksikön ohjeita ja määräyksiä.
Rakennustyöt voivat aiheuttaa melu- ja tärinähaittoja, ja lähikiinteistöt katselmoidaan ennen aloitusta. Työmaa
vaikuttaa erityisesti kevyen liikenteen järjestelyihin, mutta haitat pyritään minimoimaan. Ympäristöä häiritään
mahdollisimman vähän, ja alueelle tiedotetaan merkittävistä muutoksista sekä toimitetaan tarpeen mukaan noin
kuukauden välein tiedote.
Meluavat työt Myllypuron terveys- ja hyvinvointikeskuksen laajennustyömaalla jatkuvat

Meluavat pontitus-, paalutus-, poraus- ja louhintatyöt Myllypuron terveys- ja hyvinvointikeskuksen työmaalla jatkuvat meluluvan sallimin työskentelyajoin arviolta lokakuun loppuun saakka. Pontitus-, paalutus-, poraus- ja louhintatöitä tehdään maanantaista lauantaihin klo 07:00 – 22:00 välisenä aikana (arkipyhinä meluavia töitä ei tehdä). Pahoittelemme meluavista töistä aiheutuvaa häiriötä.
Meluluvan alaisia meluavia töitä tehdään myös yöaikaan viikoilla 37 ja 38 seuraavasti:
- viikolla 37 keskiviikon ja torstain välisenä yönä 10.-11.9.2025 sekä torstain ja perjantain välisenä yönä 11.-12.9.2025 klo 22-06 välisenä aikana.
- viikolla 38 keskiviikon ja torstain välisenä yönä 17.-18.9.2025 sekä torstain ja perjantain välisenä yönä 18.-19.9.2025 klo 22-06 välisenä aikana.
Työmaalla tehdään myös meluamattomia yötöitä 8.9. – 30.10.2025 välisenä aikana
Viikosta 37 alkaen (8.9.2025 alkaen) työmaalla tehdään myös yötöitä, joista ei aiheudu melua ympäristöön.
Ei-melua aiheuttavat yötyöt jatkuvat arviolta viikolle 44 asti (30.10.2025 asti). Jos työaikoihin tulee muutoksia, ilmoitamme niistä erikseen. Yötöinä suoritetaan ainoastaan työvaiheet, joita ei liikenneturvallisuuden tai liikenteen sujuvuuden vuoksi voi tehdä päivällä. Yötöiden tekeminen saattaa vaikuttaa paikallisesti yöllisiin liikennejärjestelyihin. Huolehdimme tarvittaessa paikalle liikenteenohjauksen liikenteen turvallisuuden varmistamiseksi.
Työmaa vaikutukset ympäristöön pyritään minimoimaan
Työmaajärjestelyt suoritetaan erityistä turvallisuutta noudattaen ja rakentamisesta aiheutuvia haittoja minimoiden. Pahoittelemme työmaasta koituvaa häiriötä.
Olemme tehneet meluavista töistä ilmoituksen Helsingin kaupungin ympäristöseuranta ja -valvonta- yksikköön, ja töiden suorittamisessa noudatamme ympäristöseuranta ja -valvontayksikön ohjeita ja määräyksiä. Rakennustyöt voivat aiheuttaa melu- ja tärinähaittoja, ja lähikiinteistöt katselmoidaan ennen aloitusta. Työmaa vaikuttaa erityisesti kevyen liikenteen järjestelyihin, mutta haitat pyritään minimoimaan. Ympäristöä häiritään mahdollisimman vähän, ja alueelle tiedotetaan merkittävistä muutoksista sekä toimitetaan tarpeen mukaan noin kuukauden välein tiedote.
Yhteystiedot
Päätoteuttajan edustaja, työmaapäällikkö Mikko Kuusisto, SRV, puh.0405776580, mikko.kuusisto@srv.fi
Työmaapäivystys: puh. 0401930320
Maanrakennustyöt, työmaapäällikkö Jaakko Kujanen, SRV Infra puh. 0401676971, jaakko.kujanen@srv.fi
Myllypuron terveys- ja hyvinvointikeskuksen laajennuksen työmaa
käynnistyy
SRV toteuttaa Myllypuron terveys- ja hyvinvointikeskuksen laajennuksen yhteistoiminnallisena hankkeena. Noin 14 000 bruttoneliömetrin laajuinen viisikerroksinen uudisosa rakentuu terveyskeskuksen viereen metrolinjan päälle ja ensimmäiseen kerrokseen sijoittuvat myös metron lippuhalli ja sisäänkäynti. Lisäksi olemassa olevaa pysäköintihallia laajennetaan. Nykyiset terveys- ja hyvinvointikeskuksen palvelut jatkuvat lähes normaalisti rakentamisen aikana. Laajennusosa otetaan käyttöön vuonna 2028.
Laajennus tuo mukanaan monipuoliset palvelut Myllypuron, Vartiokylän, Mellunkylän ja Östersundomin asukkaille. Kontulan ja Kivikon terveysasemien palvelut siirtyvät Myllypuroon koko rakennushankkeen valmistuttua
Rakennustöiden eteneminen ja meluluvan mukaiset työt
Työskentely työmaalla alkaa heinäkuussa työmaan perustamisella ja maanrakennustöillä. Vuoden 2025 aikana teemme työmaalla maanrakennustöitä, paalutuksia, louhintaa ja perustuksia.
Heinä-lokakuun aikana tehtävistä paalutus- ja ponttaustöistä aiheutuu melua lähikiinteistöissä työskenteleville, asioiville sekä asuville. Töitä tehdään meluluvan mukaisesti (HEL 2025-008481 T 11 01 00 02). Pahoittelemme työmaasta koituvaa meluhaittaa.
Työskentelyajat
Työskentelyajat työmaalla: Työskentely pääsääntöisesti arkisin 7.00-18.00.
Meluluvan mukaisia melua aiheuttavia töitä voidaan tehdä maanantaista lauantaihin 7.00–22.00. Metroradan viereen toteutettavia rakenteita tehdään metroliikenteen sujuvuuden ja työturvallisuuden takia yöaikaan meluluvan sallimissa aikarajoissa enintään kahtena yönä kello 22.00–7.00 kunkin seitsemän vuorokauden aikana. Yötyöt aloitetaan arviolta elokuussa ja töiden aloittamisesta tiedotetaan erikseen.
Vaikutukset ympäristöön
Työmaajärjestelyt suoritetaan erityistä turvallisuutta noudattaen ja rakentamisesta aiheutuvia haittoja minimoiden. Pahoittelemme työmaasta alueen kulkureitteihin koituvaa häiriötä. Työmaan aitaus ja ajoittaiset liikennejärjestelyt vaikuttavat alueen kulkureitteihin rakentamisen ajan.
Pyydämme kaikkia noudattamaan paikalla olevia opasteita. Pääasiallinen työmaaliikenne kulkee Myllypurontien kautta. Turvallinen jalankulku varmistetaan alueella liikkuville.

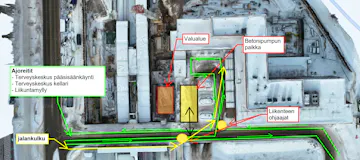

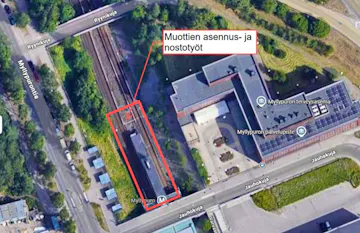

Työmaan aitaus etenee vaiheittain. Ensimmäisessä vaiheessa osa Myllypurontien varrella olevista parkkipaikoista ja jalkakäytävästä otetaan työmaan käyttöön alla olevan aluesuunnitelman mukaisesti.
Toisessa vaiheessa laajennuksen työmaan kohdalta parkkipaikat ja Jauhokujan sillan kävelytie otetaan työmaakäyttöön ja jalankulku siirtyy Jauhokujan eteläpuolelle rakennettavalle väliaikaiselle sillalle. Toisen vaiheen työmaa-aitauksen alkamisesta tiedotetaan erikseen.

Työmaan vaikutuksista ja etenemisestä tiedottaminen
Tiedotamme säännöllisesti työmaan vaikutuksista lähiympäristöön. Työmaan etenemistä ja sen
vaikutuksia voi seurata myös työmaasivuilta osoitteesta: www.srv.fi/myllypuron-thk
Yhteystiedot
Pääurakoitsijan edustaja: Työmaapäällikkö Mikko Kuusisto, SRV, puh. 040 577 6580, mikko.kuusisto@srv.fi
Työmaapäivystys puh. 040 193 0320
Maarakennustöiden suorittaja: Työmaapäällikkö Jaakko Kujanen, SRV Infra, puh. 040 167 6971, jaakko.kujanen@srv.fi
