Lue tuoreimmat uutiset työmaalta Jorvin sairaalan uusi osastorakennus
TIEDOTE: Väliaikaiset liikennejärjestelyt Espoon sairaalan edustalla
Espoon sairaalan edustalla otetaan käyttöön väliaikaiset liikennejärjestelyt sunnuntai-maanantai välisenä yönä 5.10.2025. Järjestelyt jatkuvat viikolle 48 saakka eli 29.11.2025 asti.
Muutosten aikana:
- Ajoneuvoliikennettä ohjataan väliaikaisilla liikennevaloilla työn ajan.
- Sairaalan edustalla sijaitsevasta liikenneympyrästä ei voi enää ajaa kokonaan ympäri.
- Espoon sairaalan edestä poistuu parkkipaikkoja väliaikaisesti käytöstä.
- Työmaa-alue on merkitty selkeästi sulku- ja varoituslaittein.
- Kävely- ja pyöräilyreitit säilyvät normaalisti käytössä ja työt eivät vaikuta niihin
- Järjestelyt mahdollistavat alueella tehtävien pihatöiden loppuunsaattamisen.
Pyydämme noudattamaan erityistä varovaisuutta liikenteessä työmaan kohdalla sekä varaamaan hieman ylimääräistä aikaa liikkumiseen.
Suunnitelma miten liikennejärjestelyt tullaan toteuttamaan.

Kiitämme ymmärryksestä ja kärsivällisyydestä!
Tilannekatsaus / syyskuu 2025
Kantasairaalan ja Jorvi Uusion rajapinnan työt käynnissä useassa kerroksessa.
- Meluavat työvaiheet pyritään suorittamaan iltatöinä ja lauantaina päivällä.
Pihan viher- ja kiviurakan työt käynnissä.
- LNP edustan katuliittymätyöt: Työnalla viimeiset multaukset ja viimeistelyt. Alueen asfaltointi ja
tiemerkinnät valmiit. - Ulkoalueilla tehdään asfaltointeja: Huoltopiha ja talon länsipuoli asfaltoitu.
N-tornin pakotunnelin purut alkavat vko 37-38
- Hätäpoistumistie siirtyy N-tornin portaikon alakerrasta
- Rajapintojen liitosovien viimeistely alkaa
- Pakotunnelin purkutyöt sekä alueen ennallistamiset valmistuvat viikolla 40.
Sisävalmistusvaiheen kaikki rakennustyövaiheet ovat aloitettu ja käynnissä (mm. maalaus, oviasennus, kalustus, varustus, laatoitus, alakattotyöt ja tate-asennukset).
Toimintakoesiivoukset ja tarkastuskierrokset sekä puutekorjaukset ovat käynnissä.
Päätyömaatukikohdan toimistoparakit pidetään alkuvuoteen 2026 asti.
Väliaikaiset liikennejärjestelyt Espoon sairaalan edustalla muuttuvat pihatöiden viimeistelyä varten 5.10.205 alkaen ja kestävät 29.11.2025 saakka.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.

Tilannekatsaus
- Kantasairaalan ja Jorvi Uusion rajapinnan työt käynnissä useassa kerroksessa. Meluavat työvaiheet pyritään suorittamaan iltatöinä ja lauantaina päivällä.
- Pihan viher- ja kiviurakan työt käynnissä. o LNP edustan katuliittymätyöt vko 31-37. o Ulkoalueilla tehdään asfaltointeja
- N-tornin pakotunnelin purut alkavat vko 37-38 o Hätäpoistumistie siirtyy N-tornin portaikon alakerrasta o Rajapintojen liitosovien viimeistely alkaa
- Sisävalmistusvaiheen kaikki rakennustyövaiheet ovat aloitettu ja käynnissä (mm. maalaus, oviasennus, kalustus, varustus, laatoitus, alakattotyöt ja tate-asennukset).
- Toimintakoesiivoukset ja tarkastuskierrokset sekä puutekorjaukset ovat käynnissä.
- Päätyömaatukikohdan toimistoparakit pidetään alkuvuoteen 2026 asti. Työajat Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen. Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.


Tilannekatsaus Jorvi uusi osastorakennus:
- Kantasairaalan ja Jorvi Uusion rajapinnan työt käynnissä useassa kerroksessa. Meluavat työvaiheet pyritään
suorittamaan iltatöinä ja lauantaina päivällä.
- Pihan viher- ja kiviurakan työt käynnissä. Viikolla 32 alkaa asfaltointi. LNP edustan katuliittymätyöt vko 31-35.
- Sisävalmistusvaiheen kaikki rakennustyövaiheet ovat aloitettu ja käynnissä (mm. maalaus, oviasennus,
kalustus, varustus, laatoitus, alakattotyöt ja tate-asennukset).
- Toimintakoesiivoukset ja tarkastuskierrokset sekä puutekorjaukset ovat käynnissä.
- Päätyömaatukikohdan toimistoparakit pidetään alkuvuoteen 2026 asti. Ns. Leikkurin työmaaparakit
poistetaan vuoden 2025 lopussa.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
Jorvin sairaalan laajennushankkeen työmaa etenee. Tulemme tekemään päiväkodin ja LNP:n edustalla maanpinnan tasausta, asfaltointia sekä piha-alueiden viimeistelytöitä viikoilla 30–34.
Ennen varsinaisia töitä aloitamme alueella valmistelevat työt, kuten puiden kaadon.
Työskentelemme pääasiassa merkityn työmaa-alueen sisällä, mutta myös sen ulkopuolella tehdään ajoittain töitä, jotka voivat aiheuttaa hetkellistä haittaa. Näissä tilanteissa huolehdimme asianmukaisesta liikenteenohjauksesta.
LNP:n idän puoleiselta pysäköintialueelta joudutaan poistamaan väliaikaisesti osa pysäköintipaikoista käytöstä. Palautamme paikat käyttöön heti, kun viereisen penkereen työt valmistuvat.
Työnjohtajina alueen töissä SRV:ltä Niklas Mattson p. 040 182 3325 ja Otto Louko p. 040 480 1278.
Työmaa-aidat siirretään töiden ajaksi alla olevan mukaisesti:

Töiden valmistuttua siirrämme työmaa-aidat takaisin alkuperäiselle paikalleen:

TYÖMAATIEDOTE – KESÄKUU 2025
Tilannekatsaus / Jorvi uusi osastorakennus:
- Kantasairaalan ja Jorvi Uusion rajapinnan työt käynnissä useassa kerroksessa. Meluavat työvaiheet pyritään suorittamaan iltatöinä ja lauantaina päivällä.

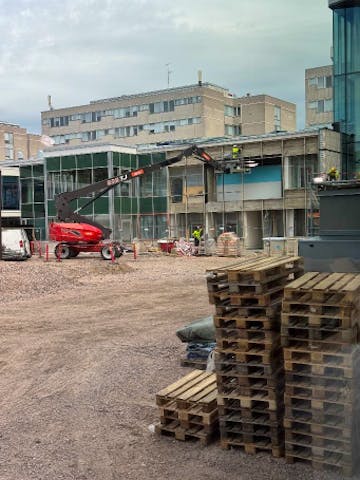

o Kantasairaalan julkisivun uuden lasiseinän asennus käynnissä
- Roskaliikenne ja tavaraliikenne hoidetaan portin 5 kautta tulevan pääsisäänkäynnin edustalta --> Arviolta viikolla 32 siirtyy liikenne pois
- Viikolla 29 alkaa asfaltointi
- LNP:lle johtavan kulkutunnelissa tehdään seinien pintojen viimeistelyä ja oikomista, josta kantautuu jonkin verran ääntä --> Sisäpuolella käynnissä talotekniset asennukset
- Viher- ja kiviurakan työt etenevät
- Sisävalmistusvaiheen kaikki rakennustyövaiheet ovat aloitettu ja käynnissä (mm. maalaus, oviasennus, kalustus, varustus, laatoitus, alakattotyöt ja tate-asennukset).
- Toimintakoesiivoukset ja tarkastuskierrokset sekä puutekorjaukset ovat käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.

Tilannekatsaus:
- Kantasairaalan ja Jorvi Uusion rajapinnan työt käynnissä useassa kerroksessa. Meluavat työvaiheet pyritään suorittamaan iltatöinä ja lauantaina päivällä.
o Kantasairaalan julkisivu on purettu ja uuden lasiseinän asennus alkaa
- Tavaran vastaanotto siirtyy enemmän tulevan pääsisäänkäynnin edustalle (portti 5) -> Roskaliikenne hoidetaan portin 5 kautta
- LNP:lle johtavan kulkutunnelissa tehdään seinien pintojen viimeistelyä ja oikomista, josta kantautuu jonkin verran ääntä -> Sisäpuolella käynnissä talotekniset asennukset
- Viher- ja kiviurakan työt etenevät
- Sisävalmistusvaiheen kaikki rakennustyövaiheet ovat aloitettu ja käynnissä (mm. maalaus, oviasennus, kalustus, varustus, laatoitus, alakattotyöt ja tate-asennukset)
- Pääsisääntuloaulan hissiasennus ja sisälasiseinätyöt käynnissä
- Toimintakoesiivoukset ja tarkastuskierrokset sekä puutekorjaukset ovat käynnissä
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.


HUHTIKUU 2025
- Kantasairaalan ja Jorvi Uusion rajapinnan työt käynnissä useassa kerroksessa. Meluavat työvaiheet pyritään suorittamaan iltatöinä ja lauantaina päivällä.
- Kantasairaalan suojaseinä laajenee viikolla 19 julkisivutöitä varten ja julkisivutyöt alkavat purkutöillä vko 20
- Alkaen viikosta 20 tavaran vastaanotto siirtyy enemmän tulevan pääsisäänkäynnin edustalle (portti 5)
- LNP:lle johtavan kulkutunnelissa tehdään seinien pintojen viimeistelyä ja oikomista, josta kantautuu jonkin
verran ääntä - Viher- ja kiviurakan työt käynnissä
- Lohkolla 5 käynnissä tate-asennukset ja maalaustyöt.
- Sisävalmistusvaiheen kaikki rakennustyövaiheet ovat aloitettu ja käynnissä (mm. maalaus, oviasennus,
kalustus, varustus, laatoitus, alakattotyöt ja tate-asennukset). - Pääsisääntuloaulan hissiasennus ja sisälasiseinätyöt käynnissä
- Toimintakoesiivoukset ja tarkastuskierrokset sekä puutekorjaukset ovat käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.

Tilannekatsaus / maaliskuu 2025:
• LNP:lle johtavan kulkutunnelissa lattiavalut tehty sekä kattokaivot ja vesikattotyöt käynnissä.
• Kantasairaalan Ilmoittautumisaulan viereisen taukotilan (tuleva SPOK-tila) muutostöistä tate-asennukset ovat käynnissä ja työt valmistuvat huhtikuussa.
• Kantasairaalan ja Jorvi Uusion rajapinnan työt käynnissä useassa kerroksessa. Meluavat työvaiheet pyritään suorittamaan iltatöinä ja lauantaina päivällä.
• Julkisivutyöt ja vesikattotyöt ovat lähes valmiit Jorvi Uusion ja kantasairaalan sekä N-tornin rajapinnoilla.
• Viher- ja kiviurakan työt alkavat viikolla 14.
• Parvekerunkojen ja julkisivulasien asennustyöt ovat valmistuneet. Julkisivun pellitys- ja viimeistelytyöt ovat käynnissä.
• Lohkolla 5 vesikattotyöt käynnissä.
• Lohkolla 5 väliseinien levyseinien asennustyöt ovat valmiit ja käynnissä tate-asennukset ja maalaustyöt.
• Sisävalmistusvaiheen kaikki rakennustyövaiheet ovat aloitettu ja käynnissä (mm. maalaus, oviasennus, kalustus, varustus, laatoitus, alakattotyöt ja tate-asennukset).
• Pääsisääntuloaulan hissiasennus käynnissä.
• Lohkolla 1, 2 ja 6 toimintakoesiivoukset ja tarkastuskierrokset sekä puutekorjaukset ovat käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.



Tilannekatsaus / helmikuu 2025:
- LNP:lle johtavan kulkutunnelin betonielementit ovat asennettu ja vedeneristyskermityöt ovat käynnissä.
- Kantasairaalan Ilmoittautumisaulan viereisen taukotilan (tuleva SPOK-tila) muutostyöt ovat alkaneet ja työt
valmistuvat kesä-heinäkuun vaihteessa. - Kantasairaalan ja Jorvi Uusion rajapinnan työt käynnissä useassa kerroksessa. Meluavat työvaiheet pyritään
suorittamaan iltatöinä ja lauantaina päivällä. - N-tornissa ikkunoiden vaihto on tehty ja viimeistely työt ovat käynnissä.
- Julkisivutyöt ovat käynnissä Jorvi Uusiossa ja kantasairaalan sekä N-tornin rajapinnoilla.
- Pihatyöt alkavat kevä ällä 2025.
- Parvekerunkojen ja julkisivulasien asennustyöt ovat käynnissä.
- Huoltopihan lohkojen 3 ja 4 välillä katos on asennettu.
- C8 Pääsisäänkäynnin aulassa liukuportaiden asennus on valmis.
- Lohkolla D5 väliseinien muuraustyöt ovat valmiit ja levyväliseinien asennustyöt ovat käynnissä kerroksissa 1-
3. - Sisävalmistusvaiheen kaikki rakennustyövaiheet ovat aloitettu ja käynnissä (mm. maalaus, oviasennus,
kalustus, varustus, laatoitus, alakattotyöt ja tate-asennukset). - Lohkolla 1 ja 6 toimintakoesiivoukset käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.






Tilannekatsaus Jorvi uusi osastorakennus:
• Kulkutunnelin rakennus LNP:lle on alkanut. Perustukset ovat tehty ja elementtiasennus alkaa helmikuussa.
• Kantasairaalassa on käynnissä pukuhuoneissa P1k.23 ja P1k.22 korjaustyöt, jotka ovat valmistuneet. Aulan
Ilmoittautumisaulan viereisen taukotilan (tuleva SPOK-tila) muutostyöt ovat alkaneet. Muutostyöt
valmistuvat maaliskuussa.
• Kantasairaalan ilmoittautumisaulan ja Jorvi Uusion välisten suojaseinien asennustyöt on tehty ja seinän
timanttisahaukset alkavat vk 4. Sahaukset aiheuttavat meluhaittaa ja ne suoritetaan iltatöinä ja lauantaina
päivällä.
• N-tornissa ikkunoiden vaihtokäynnissä.
• Espoon sairaalan kalliotilassa tehtävät viemäriasennukset ovat valmiit. Viimeistelytyöt käynnissä.
• Julkisivutyöt ovat käynnissä Jorvi Uusiossa ja kantasairaalan sekä N-tornin rajapinnoilla.
• Pihatyöt tehdään 2025.
• Parvekerunkojen ja julkisivulasien asennustyöt ovat käynnissä.
• C8 korkean aulan sisäpuolella käynnissä alakatto- ja maalaustyöt.
• Väliseinien muuraustyöt käynnissä lohkolla D5 sekä kevyiden väliseinien työt ovat käynnissä lohkolla C3.
• Sisävalmistusvaiheen tahtituotanto on käynnissä kaikilla lohkoilla.
• Sisävalmistusvaiheen kaikki rakennustyövaiheet on aloitettu ja käynnissä (mm. maalaus, oviasennus,
kalustus, varustus, laatoitus, alakattotyöt ja tate-asennukset)
• Lohkolla A1 on käynnissä toimintakoesiivoukset.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
Tilannekatsaus:
• LNP-rakennuksen seinään on tehty rakenneavauksia. Kulkutunnelin rakennus LNP:lle alkaa
maanrakennustöistä vko 1/2025. Maanrakennustyöt vaikuttavat työmaan liikenteeseen ja työmaaliikenne
tulee lisääntymään huomattavasti Jorvin päiväkodin liittymästä työmaalle.
• Kantasairaalassa on käynnissä pukuhuoneissa P1k.23 ja P1k.22 korjaustyöt, jotka valmistuvat 2025
tammikuun alussa. Taukotilan muutostyöt alkavat vko 1/2025.
• Kantasairaalan ilmoittautumisaulan ja Jorvi Uusion välisten suojaseinien asennustyöt alkavat vko 3/2025.
• N-tornissa ikkunoiden vaihtokäynnissä.
• Espoon sairaalan kalliotilassa tehtävät viemäriasennukset valmistuvat vuoden 2024 loppuun mennessä.
• Pihatyöt tehdään vuoden 2025 puolella.
• Julkisivutyöt ovat käynnissä Jorvi Uusiossa ja kantasairaalan sekä N-tornin rajapinnoilla.
• Parvekerunkojen asennus on käynnissä.
• C8 korkean aulan sisäpuolella käynnissä alakatto- ja maalaustyöt.
• Väliseinien muuraustyöt käynnissä lohkolla D5 sekä kevyiden väliseinien työt ovat käynnissä lohkolla C3.
• Sisävalmistusvaiheen tahtituotanto on käynnissä lohkoa D5 lukuun ottamatta kaikilla lohkoilla.
• Sisävalmistusvaiheen kaikki rakennustyövaiheet on aloitettu ja käynnissä (mm. maalaus, oviasennus,
kalustus, varustus, laatoitus, toimintakoesiivoukset)
• Lohkolla D4 on alkamassa ilmanvaihtokonehuoneen toimintakokeet.
• Lopullinen sähkö on kytketty käyttöön D4.
• Työmaalla ei ole työmaatoimintaa vko 52.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.






Tilannekatsaus Jorvi uusi osastorakennus
• Ajorampin loppuosa on purettu. Lisäksi Kantasairaalan aulassa tehdään vielä tämän vaiheen loppuja töitä.
• LNP-rakennuksen seinään on tehty rakenneavauksia. Kartoituksen avulla tulevan kulkutunnelin liitos voidaan
suunnitella. Kulkutunnelin rakennus alkuvuodesta 2025.
• Pihatyöt tehdään vuoden 2025 puolella.
• Betonielementtien asennus on valmis, lukuun ottamatta LNP-rakennuksen ja Uusion välisen kulkutien
elementtejä, joiden asennus vuoden 2025 alkupuolella.
• Julkisivutyöt ovat käynnissä Jorvi Uusiossa ja kantasairaalan sekä N-tornin rajapinnoilla.
• Parvekerunkojen asennus käynnissä.
• Lohko D5 on sääsuojassa.
• C8 korkean aulan julkisivun lasitus on valmis ja aulan sisäpuolella käynnissä alakattotyöt.
• Väliseinien muuraustyöt käynnissä lohkolla D5 sekä kevyiden väliseinien työt ovat käynnissä lohkoilla C3 ja
C7.
• Sisävalmistusvaiheen tahtituotanto on käynnissä lohkoa D5 lukuun ottamatta kaikilla lohkoilla.
• Sisävalmistusvaiheen kaikki muut työvaiheet ovat aloitettu paitsi toimintakoesiivous.
• Lohkolla D4 on käynnissä IV-konehuone P1-siivous.
• Hissi ovat asennettu pl. korkean aulan hissi.
• Sairaalatoimintaan liittyvien KSL-laitteiden kattoasennuslaipat ovat asennuksessa.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja
Tilannekatsaus


ympärillä ja päällä ovat pääasiassa valmiit.
- Ajorampin loppuosan purku on käynnissä. Purku kestää arviolta marraskuun loppupuolelle. Käytössä uudet
liikennejärjestelyt. Lisäksi Kantasairaalan aulassa tehdään vielä tämän vaiheen loppuja töitä.
- LNP-rakennuksen seinään on tehty koeporauksia vanhojen rakenteiden tarkempaa kartoitusta varten

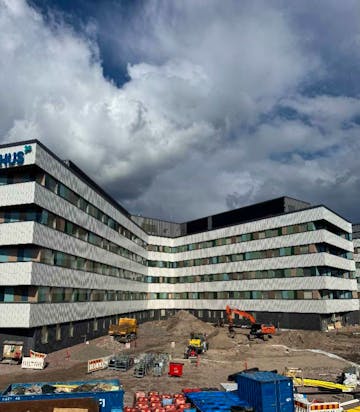

aiheuttaen ajoittaista meluhaittaa. Kartoituksen avulla tulevan kulkutunnelin liitos voidaan suunnitella.
Kulkutunnelin rakennus alkuvuodesta 2025.
- Maanrakennustyöt valmistumassa. Pihatyöt tehdään vuoden 2025 puolella.
- Betonielementtien asennus on valmis, lukuun ottamatta LNP-rakennuksen ja Uusion välisen kulkutien
elementtejä, joiden asennus vuoden 2025 alkupuolella.

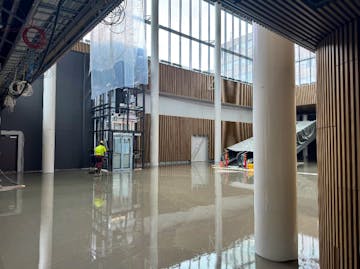

- Julkisivutyöt ovat käynnissä. Myös parvekerunkojen asennus käynnissä. Vesikattotyöt ovat valmistumassa.
- Väliseinien muuraustyöt sekä kevyiden väliseinientyöt ovat käynnissä. Lisäksi maalaustyö, mattotyö,
massalattiatyö, alakattotyö, laatoitustyö, EMC suojaus, sekä jäte- ja pyykkikuilujen asennus on käynnissä.
- Hissiasennukset ovat käynnissä. Kalustetoimitukset ovat käynnistyneet. Talotekniikkatyöt ovat käynnissä.
- Sairaalatoimintaan liittyvien laitteiden kuten potilasnostimien ripustimien asennus on käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
- Kantasairaalan alueella tehtäviä töitä:
- Ajorampin purku on käynnissä, jonka johdosta on käytössä uudet liikennejärjestelyt. Purku kestää arviolta marraskuun loppupuolelle.
- Aulassa tehdään vielä loppuja töitä.
- Maanrakennustyöt valmistuvat pääosin lokakuun aikana. Vanhan jätevesipumppaamon purku on tehty.
- Betonielementtien asennus on valmistumassa.
- Julkisivutyöt (sisältäen lasien asennukset) ja vesikattotyöt ovat käynnissä.
- Hissiasennukset ovat käynnissä.
- Pintabetonilattiatyöt sekä lattioiden pumpputasoitetyöt ovat käynnissä.
- Väliseinien muuraustyöt sekä kevyiden väliseinientyöt ovat käynnissä. Lisäksi maalaustyö, mattotyö, massalattiatyö, alakattotyö, laatoitustyö, EMC suojaus, sekä jäte- ja pyykkikuilujen asennus on käynnissä.

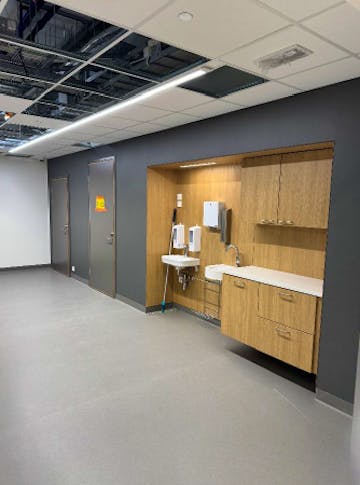

- Kalustetoimitukset ovat käynnistyneet.
- Talotekniikkatyöt ovat käynnissä.
- Sairaalatoimintaan liittyvien laitteiden kuten potilasnostimien ripustimien asennus on käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
- Kantasairaalan alueella tehtäviä töitä:
- Uudet liikennejärjestelyt otettu käyttöön. Ajorampin purku alkaa vko 40.
- Aulassa tehdään vielä loppuja töitä. Sääsuoja vesikatolta on poistettu.
- Uuden teräsrakenteisen poistumistieportaan ulkolasitus käynnissä.
- Maanrakennustyöt ovat vielä käynnissä. Vanhan jätevesipumppaamon purku alkaa syyskuussa.
- Betonielementtien asennus käynnissä lohkolla 5.
- Julkisivutyöt ja vesikattotyöt ovat käynnissä. Julkisivulasitus on alkanut lohkolla 6.
- Hissiasennukset ovat käynnissä.
- Pintabetonilattiatyöt sekä lattioiden pumpputasoitetyöt ovat käynnissä.
- Väliseinien muuraustyöt sekä kevyiden väliseinientyöt ovat käynnissä. Lisäksi maalaustyö, mattotyö, massalattiatyö, alakattotyö, laatoitustyö, EMC suojaus, sekä jäte- ja pyykkikuilujen asennus on käynnissä.
- Talotekniikkatyöt ovat käynnissä.
- Sairaalatoimintaan liittyvien laitteiden kuten potilasnostimien ripustimien asennus on käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
Kantasairaalan puolella tehtäviä töitä
- Aulassa tehdään sprinkler-asennuksia ja muita töitä yöaikaan sekä vähäisiä ja kovaäänisiä töitä illalla klo 18.00 jälkeen. Työvaiheet kestävät arviolta elokuun 2024 loppuun.
- Uusi teräsrakenteinen poistumistieporras asennuttuna.
- Sääsuojan alla tehdään uuden vesikaton töitä. Sääsuojan poisto siirretty elokuulle.
-Maanrakennus ja perustustyöt ovat vielä käynnissä.
- Betonielementtien asennus käynnissä lohkoilla 5 ja 8.
- Ilmanvaihtokonehuoneen teräsrungon sekä peltivillaelementtien ja sadetakkipeltien asennus on käynnissä.
- Pintabetonilattiatyöt sekä lattioiden pumpputasoitetyöt ovat käynnissä. Myös massalattiatyö on käynnissä.
- Julkisivutyöt ja vesikattotyöt ovat käynnissä. Julkisivulasitus alkaa elokuussa
- Hissiasennukset ovat käynnissä.
- Väliseinien muuraustyöt sekä kevyiden väliseinientyöt ovat käynnissä. Lisäksi maalaustyö, laatoitustyö, EMC
suojaus, sekä jäte- ja pyykkikuilujen asennus on käynnissä.
- Talotekniikkatyöt ovat käynnissä.


Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
Tilannekatsaus
- Kantasairaalan puolella tehtäviä töitä:
- Aulassa tehdään sprinkler asennuksia ja muita töitä yöaikaan sekä vähäisiä ja kovaäänisiä töitä illalla klo 18.00 jälkeen. Työvaiheet kestävät arviolta elokuun 2024 loppuun.
- Uuden poistumistieportaan perustukset tehty. Teräsrakenteiden asennus heinäkuussa.

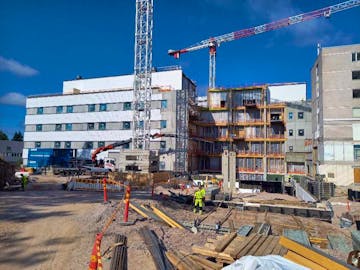

- Sääsuojan alla tehdään uuden vesikaton töitä. Sääsuoja poistetaan heinäkuun aikana.
- Maanrakennus ja perustustyöt ovat vielä käynnissä. Lohkolla 5 on tullut viivettä.
- Betonielementtien asennus käynnissä lohkoilla 3 ja 5.
- Ilmanvaihtokonehuoneen teräsrungon sekä peltivillaelementtien ja sadetakkipeltien asennus on käynnissä.
- Pintabetonilattiatyöt sekä lattioiden pumpputasoitetyöt ovat käynnissä. Myös massalattiatyö on käynnissä.
- Julkisivutyöt ja vesikattotyöt ovat käynnissä. Myös ikkuna-asennukset ovat käynnissä.
- Hissiasennukset ovat käynnissä.
- Väliseinien muuraustyöt sekä kevyiden väliseinientyöt ovat käynnissä. Lisäksi maalaustyö, laatoitustyö, EMC-suojaus, sekä jäte- ja pyykkikuilujen asennus on käynnissä.
- Talotekniikkatyöt ovat käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
Toukokuun 2024 tilannekatsaus / Jorvin uusi osastorakennus:
- Maanrakennus ja perustustyöt ovat vielä käynnissä. Lohkolla 5 on tullut viivettä.
- Betonielementtien asennus käynnissä lähinnä lohkolla 3.
- Ilmanvaihtokonehuoneen teräsrungon sekä peltivillaelementtien ja sadetakkipeltien asennus on käynnissä.
- Pintabetonilattiatyöt sekä lattioiden pumpputasoitetyöt ovat käynnissä. Myös massalattiatyö on käynnissä.
- Ikkuna-asennukset ovat käynnissä.
- Julkisivutyöt ja vesikattotyöt ovat käynnissä.
- Hissiasennukset ovat käynnissä.
- Väliseinien muuraustyöt sekä kevyiden väliseinientyöt ovat käynnissä. Lisäksi maalaustyö, laatoitustyö, EMC-suojaus, sekä jäte- ja pyykkikuilujen asennus on käynnissä.
- Talotekniikkatyöt ovat käynnissä.
- Kantasairaalan vesikatto ja julkisivutyöt lohkon 8 puolella on käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
ja perustustyöt ovat vielä käynnissä.
Tilannekatsaus:
- Maanrakennus ja perustustyöt ovat vielä käynnissä.
- Betonielementtien asennus käynnissä lohkoilla 3, 7 ja 8.
- Ilmanvaihtokonehuoneen teräsrungon sekä peltivillaelementtien asennus käynnissä.
- Pintabetonilattiatyöt sekä lattioiden pumpputasoitetyöt ovat käynnissä. Myös massalattiatyö on käynnissä.
- Ikkuna-asennukset ovat käynnissä.
- Vesikattotyö on käynnissä lohkoilla 4 ja 6.
- Julkisivutyöt ovat käynnissä lohkolla 2 ja 4.
- Hissiasennukset ovat käynnissä.
- Väliseinien muuraustyöt sekä kevyiden väliseinientyöt ovat käynnissä. Lisäksi maalaustyö, EMC suojaus sekä
jäte- ja pyykkikuilujen asennus on käynnissä.
- Talotekniikkatyöt ovat käynnissä.
- Kantasairaalan vesikatto ja julkisivutyöt lohkon 8 puolella on käynnissä.
- Pumppaamo on otettu käyttöön.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
Tilannekatsaus
- Maanrakennus ja perustustyöt ovat vielä käynnissä.
- Betonielementtien asennus käynnissä lohkoilla 1, 2, 3, 7 ja 8. Asennus valmistunut lohkoilla 4 ja 6.
- Ilmanvaihtokonehuoneen teräsrungon sekä peltivillaelementtien asennus käynnissä lohkoilla 4 ja 6.
- Pintabetonilattiatyöt sekä lattioiden pumpputasoitetyöt ovat käynnissä.
- Väliseinien muuraustyöt sekä kevyiden väliseinientyöt ovat käynnissä.
- Ikkuna-asennukset ovat käynnissä.
- Vesikattotyö on käynnissä lohkolla 6 ja alkamassa lohkolla 4.
- Julkisivutyöt ovat käynnissä lohkolla 4. Satamalakko on hidastanut asennusta.
- Talotekniikkatyöt ovat käynnissä.
- Alkavia työvaiheita hissiasennukset, massalattiat, EMC-suojaus sekä jäte- ja pyykkikuilujen asennus.
- Pumppaamon työt ovat valmistumassa huhtikuussa.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
Tilannekatsaus
· Maanrakennus ja perustustyöt ovat vielä käynnissä.
· Betonielementtien asennus käynnissä lohkoilla 1, 2, 7 ja 8. Asennus valmistunut lohkoilla 4 ja 6.
· Ilmanvaihtokonehuoneen teräsrungon sekä peltivillaelementtien asennus käynnissä lohkoilla 4 ja 6.
· Pintabetonilattiatyöt ovat käynnissä. Lattioiden pumpputasoitetyöt alkavat maaliskuussa.
· Väliseinien muuraustyöt ovat käynnissä. Lisäksi kevyiden väliseinien tekeminen on aloitettu.
· Ikkuna-asennukset ovat käynnissä.
· Katon sääsuoja-asennus valmis lohkolla 4. Vesikattotyö on käynnissä lohkolla 6.
· Julkisivutyöt ovat käynnistymässä lohkolla 4.
· Talotekniikkatyöt ovat käynnissä.
· K0 –rakennuksen purku on valmistunut.
· Pumppaamon työt ovat käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
Teemme pääaulan läheisyydessä timanttisahaustöitä 30.1 perjantaina klo. 16–20 sekä 31.1 lauantaina klo. 7-15:30. Sahauksesta aiheutuu melua. Pahoittelemme työstä aiheutuvaa meluhaittaa.
Tilannekatsaus
käynnissä sääsuojan sisällä
Tilannekatsaus:
- Maanrakennus ja perustustyöt ovat vielä käynnissä.
- Betonielementtien asennus käynnissä lohkoilla 1, 2, 7 ja 8. Asennus valmistunut lohkoilla 4 ja 6.
- Ilmanvaihtokonehuoneen teräsrungon asennus käynnissä lohkoilla 4 ja 6. Peltivillapelti -elementtien asennus
käynnissä lohkolla 6.
- Pintabetonilattiatyöt ja muuraustyöt ovat käynnissä.
- Ikkuna-asennukset ovat käynnissä.
- Katon sääsuoja-asennus valmis lohkolla 4. Vesikattotyöt käynnistymässä lohkoilla 4 ja 6.
- Kevyiden väliseinien malliasennus valmistuu vko 6 lopussa.
- Talotekniikkatyöt ovat käynnissä.
- K0 –rakennuksen raskaspurku on valmistunut.
- Pumppaamon työt ovat käynnissä.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 20.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
Tilannekatsaus Jorvi uusi osastorakennus;
- Maanrakennus ja perustustyöt ovat käynnissä. Kaukolämpöputkien asennus vuoden vaihteessa.
- Betonielementtien asennus käynnissä lohkoilla 4 ja 1. Lohkolla 6 betonielementti asennus on valmis lukuun
ottamatta Ilmanvaihtokonehuoneen kattoa.
- Ilmanvaihtokonehuoneen teräsrungon asennus käynnissä lohkolla 6.
- Pintabetonilattiatyöt ja muuraustyöt ovat käynnissä.
- Ikkuna-asennukset ovat käynnissä.
- K0 –rakennuksen raskaspurku on käynnissä.
- Talotekniikkatyöt ovat käynnissä.
- Pumppaamon työt ovat käynnissä.
- Vesikattotyöt ja katon sääsuoja-asennukset alkavat alkuvuodesta 2024.
Työajat
Pääasiallinen työskentelyaika työmaalla on arkisin klo 7.00 – 18.00. Meluavia töitä ei tehdä klo 18.00 jälkeen.
Työmaa on rajoitetusti auki vko 52.
Pahoittelemme työmaasta lähiympäristöön aiheutuvia haittoja.
